Los trucos de China CAMC en Casa Para Todos

La china CAMC ganó un contrato de 40 millones de dólares pero asignó ilegalmente a una empresa subcontratista la construcción total de 2.100 casas. Esto no solo viola la ley de Contratación, también generó un conflicto que desembocó en la paralización durante seis meses de las obras, que debían estar terminadas el año pasado. El contrato entregado en el gobierno de Lenin Moreno se financia con un crédito del Banco de Desarrollo de China, entidad que presta en condiciones poco transparentes a Ecuador.

Por Arturo Torres y Doris Olmos

Una de cal y otra de arena. Así avanza la edificación de 2.095 viviendas contratadas por el gobierno de Lenín Moreno a la empresa China CAMC. Una serie de irregularidades en la ejecución de este contrato trastocó el desarrollo del proyecto que ha perjudicado a más de dos mil familias ecuatorianas, así como a cientos de trabajadores y proveedores.

CAMC no solo recibió un contrato a dedo por 40 millones de dólares para construir 2.095 viviendas sino que subcontrató a la compañía ecuatoriana Newglobal S.A. para que edificara las obras en 12 provincias.

Así, por arte de magia, inicialmente la firma china fue solo una intermediaria. La edificación de las casas, que dos años después aún están en menos del 35% de su ejecución, en promedio, fue encargada a la constructora local, en franca violación de la Ley de Contratación. Esta ley prohíbe que un subcontratista reciba más del 30% de la realización de un proyecto.

CAMC actuó al margen de la ley sin que el entonces gerente de la empresa pública Casa Para Todos, Édison Morán, el administrador del contrato ni los fiscalizadores de la obra intervinieran para detectar y frenar las irregularidades. Tampoco habría actuado el entonces ministro de Vivienda, Julio Recalde, aunque fue presidente del Directorio de la empresa pública, creada por el anterior gobierno en 2017, según confirmaron autoridades del régimen actual.

No es la primera vez que la firma china echa mano de estas prácticas turbias. Un informe de la Contraloría determinó que actuó de la misma manera en la construcción de los hospitales Monte Sinaí y Zofragua. Para estas obras también subcontrató otras empresas, sin la autorización requerida, y sobre los límites de los porcentajes permitidos.

Código Vidrio revisó los documentos de la contratación y los avances del proyecto, recabó entrevistas y testimonios que permitieron descubrir un posible esquema fraudulento, que fue confirmado por las actuales autoridades del gobierno.

“Al llegar al Ministerio heredamos vacas con peste y gallinas enfermas. Uno de los mayores problemas que encontramos fue por la contratación con CAMC en Casa Para Todos; los 19 proyectos a su cargo estaban paralizados por falta de pagos a la subcontratista Newglobal, que realmente asumió todos los trabajos”, reconoció el ministro de Vivienda, Darío Herrera, en entrevista con Código Vidrio. “El problema se desencadenó por los altos niveles de subcontratación de CAMC”.

Andrés Pino, gerente de la empresa Casa Para Todos, explicó que ante la serie de irregularidades, una de sus primeras decisiones, al asumir su cargo, fue pedir un examen especial a la Contraloría.

Al inicio de su administración, Lenin Moreno ofreció edificar 325.000 casas, pero en el camino la cifra se fue desplomando

“Los auditores deberán establecer todas las responsabilidades y si cabe pedir la actuación de la Fiscalía. Algunos proyectos no debieron empezar, tal como estaban diseñados. Todo estuvo mal hecho; extrañamente ni los fiscalizadores ni el administrador detectaron que CAMC había delegado toda la construcción ilegalmente a un subcontratista”, destacó Pino, al advertir que las negligencias fueron responsabilidad de las autoridades del gobierno anterior y CAMC.

Buscamos las versiones del exgerente y del exministro Recalde, pero no pudimos ubicarlos. Antes de asumir el cargo en Vivienda, en julio del 2020, Recalde fue gerente de la empresa Ecuador Estratégico, desde octubre de 2017. Fue nombrado en ese puesto por su amplia experiencia como arquitecto y constructor de proyectos inmobiliarios.

En abril del 2019, el Consejo de Participación Ciudadana pidió que la Contraloría investigara la gestión de Recalde al frente de esa empresa, con base en un informe de investigación que detectó presuntos delitos y corrupción en la construcción de las Unidades del Milenio.

China presta, China impone

Casa Para Todos fue publicitado por el gobierno de Moreno como uno de sus proyectos emblemáticos de vivienda popular de bajo costo. Fue financiado con un crédito de 109,3 millones de dólares del Banco de Desarrollo de China (CDB), para la construcción de 4.608 casas. Las empresas chinas CAMC, Shandong y Sumec ganaron los acuerdos, bajo la figura de giro específico de negocio. Esto significa que no hubo concursos ni licitación. Fueron escogidas de un listado de 19 compañías estatales enviado por el gobierno chino.

El giro específico del negocio es parte de las reglas de juego que impone China para entregar los créditos, al margen de la Ley de Contratación Pública. De hecho, cuando la empresa púbica Casa Para Todos se creó, en agosto de 2017, Moreno decidió que todos sus contratos se hicieran bajo esa modalidad y solo con firmas chinas.

CAMC actuó al margen de la ley sin que el entonces ministro de Vivienda, Julio Recalde (izq.), el gerente de Casa Para Todos, Édison Morán, el administrador del contrato ni los fiscalizadores de la obra intervinieran para detectar y frenar todas las irregularidades.

Los desembolsos para las obras se realizan directamente desde el CDB a las cuentas de las empresas asiáticas, que operan con absoluta discrecionalidad, bajo un patrón de opacidad y secretismo.

Pese a que ha estado salpicada por denuncias de corrupción, CAMC es una contratista consentida de los gobiernos ecuatorianos desde el 2013. Ese año se dispararon los contratos de régimen especial, que llegaron a los 3 mil 600 millones de dólares.

Ansioso por contar con más recursos, el entonces presidente Rafael Correa abrió las puertas de par en par a los chinos. Emprendió los acuerdos de endeudamiento más agresivos con el gigante asiático, que se volvió nuestro principal acreedor y socio para la construcción de proyectos estratégicos.  Los créditos son cubiertos, en su mayoría, con petróleo que está comprometido hasta el 2024.

La última década, CAMC construyó, entre otras obras, la Plataforma Gubernamental Financiera, la obra civil del ECU 911, la Unidad Educativa Yachay. Además, los hospitales de Portoviejo, Guasmo Sur, Esmeraldas, Perdernales y Monte Sinaí. Según informes del Servicio de Contratación de Obras, en estas últimas cinco obras hubo sobreprecios de hasta el 100%.

Sobre los montos, condiciones y términos de los créditos otorgados por el CDB a Ecuador, hay poca información. Sin embargo, un estudio de la organización Latinoamérica Sustentable determina que más de 9 mil millones de dólares colocó en créditos ese banco a Ecuador entre 2005 y 2020. No se sabe con certeza qué proyectos se financiaron con esos recursos, pero sí es claro que ese banco chino no tiene definidos estándares ambientales para evaluar la ejecución de los proyectos que financia.

CAMC encarga toda la obra a Newglobal

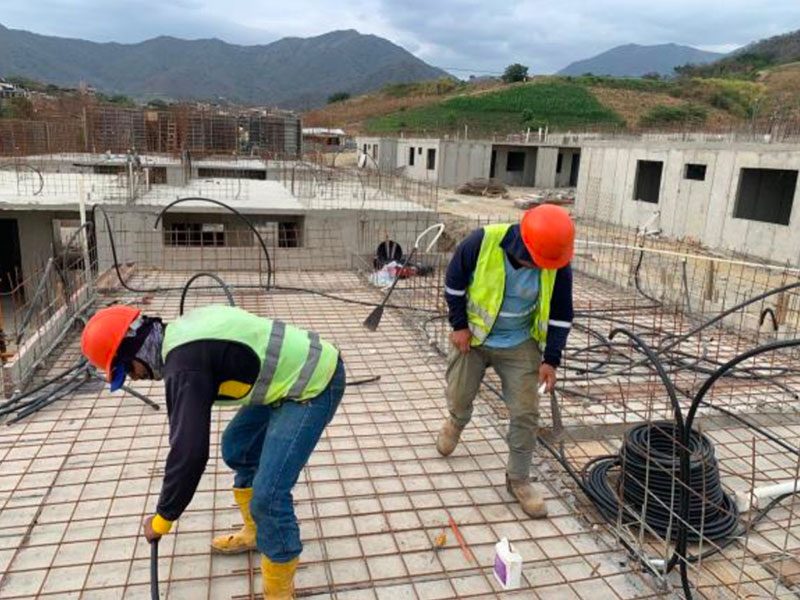

La construcción de las viviendas arrancó en febrero del 2020. Para el proyecto, CAMC subcontrató a Newglobal, que contaba en su nómina con 900 empleados, aunque parte de ellos aparecían como trabajadores en la nómina de CAMC para disfrazar la subcontratación total, según fuentes de Vivienda.

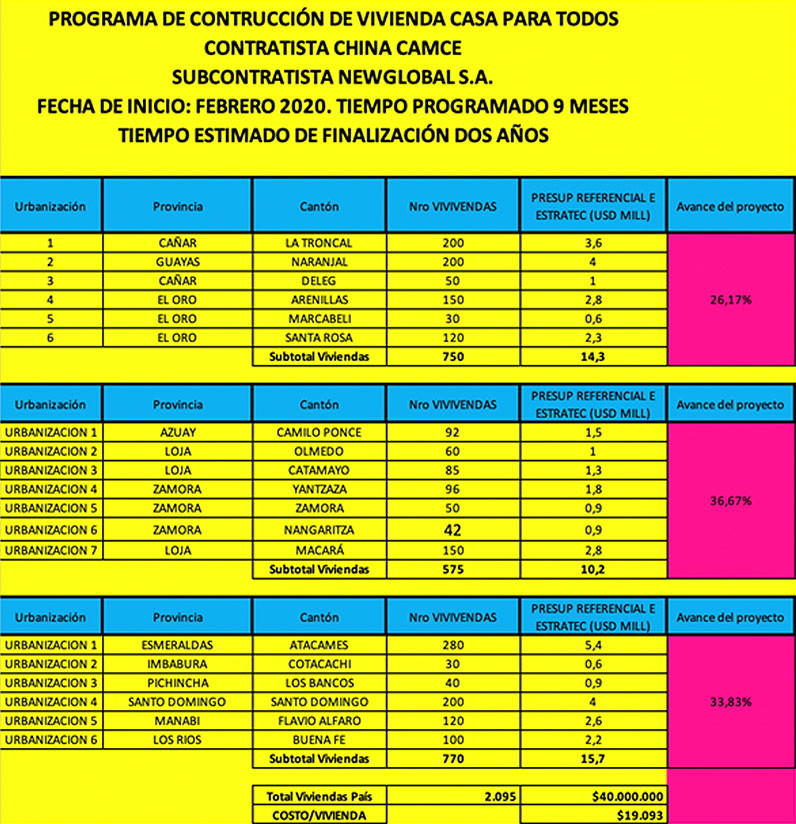

Así, la firma ecuatoriana empezó la construcción de 2.100 viviendas en 15 localidades rurales del país. El tiempo previsto para terminar los inmuebles fue de nueve meses. Debían estar listas para fines del 2020. Por la construcción de cada vivienda se pagó 19 mil dólares.

Los proyectos están ubicados en Santo Domingo, Pichincha, Cañar, Azuay, El Oro, Guayas, Manabí, Imbabura, Esmeraldas, Loja, Zamora y Los Ríos. Se edificaron en terrenos donados por los gobiernos locales.

Los proyectos se edifican en 12 provincias y 19 localidades

Meses antes de terminar su mandato, el gobierno de Moreno exigió a CAMC contratar más obreros para adelantar los trabajos y responder a los requerimientos del entonces ministro Recalde, quien pedía realizar preinauguraciones. Necesitaba mostrar resultados, a cualquier precio. Entonces la firma china presionó a Newglobal, que aceleró las obras a la espera de los pagos por esos gastos adicionales.

No obstante, en medio de los apuros estalló la crisis. Desde abril de 2021, CAMC dejó de pagar a Newglobal, que tampoco pudo cubrir los salarios de sus empledos y otros subcontratistas. Los 19 proyectos de los tres grupos a cargo de la firma china se paralizaron, causando desconcierto y preocupación entre miles de personas relacionadas directa e indirectamente con las obras.

¿Por qué se frenaron los desembolsos? Para recibir los pagos, los contratistas enviaban todas las planillas del proyecto al administrador del contrato. Este funcionario certificaba que los documentos estaban en orden, con todos los justificativos de los costos por los trabajos realizados, según el cronograma, y remitía un informe favorable al gerente de Casa para Todos, quien a su vez autorizaba el pago, notificando al Ministerio de Economía. Esta cartera se comunicaba con las autoridades del CDB para que finalmente pagaran a CAMC.

Al subcontratar a Newglobal, CAMC no ató los hitos acordados para la construcción de las obras, en tiempo y avance de las construcciones, con las condiciones establecidas en el contrato firmado con Casa Para Todos, explicó el ministro Herrera. Tras detectar que los hitos de cumplimiento no coincidían, el Ministerio de Economía no autorizó los desembolsos y el Banco dejó de pagar a la empresa china, que se quedó sin liquidez.

Tras la paralización del proyecto, trabajadores y proveedores protestaron por los incumplimientos en el pago de sus salarios en Santo Domingo, en junio pasado.

Asfixiada por la falta de recursos, Newglobal notificó los incumplimientos de CAMC al gerente de Casa Para Todos, Édison Morán, quien no respondió las alertas ni intervino oportunamente para encontrar una solución al conflicto, indicó el hoy titular de la empresa, Andrés Pino.

Las siguientes semanas los pagos no llegaron, obligando a Newglobal a suspender indefinidamente los trabajos.

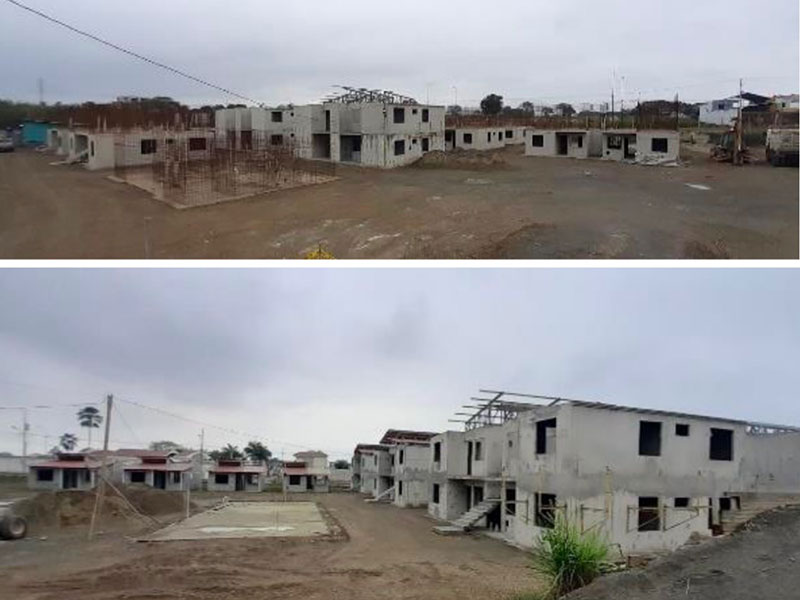

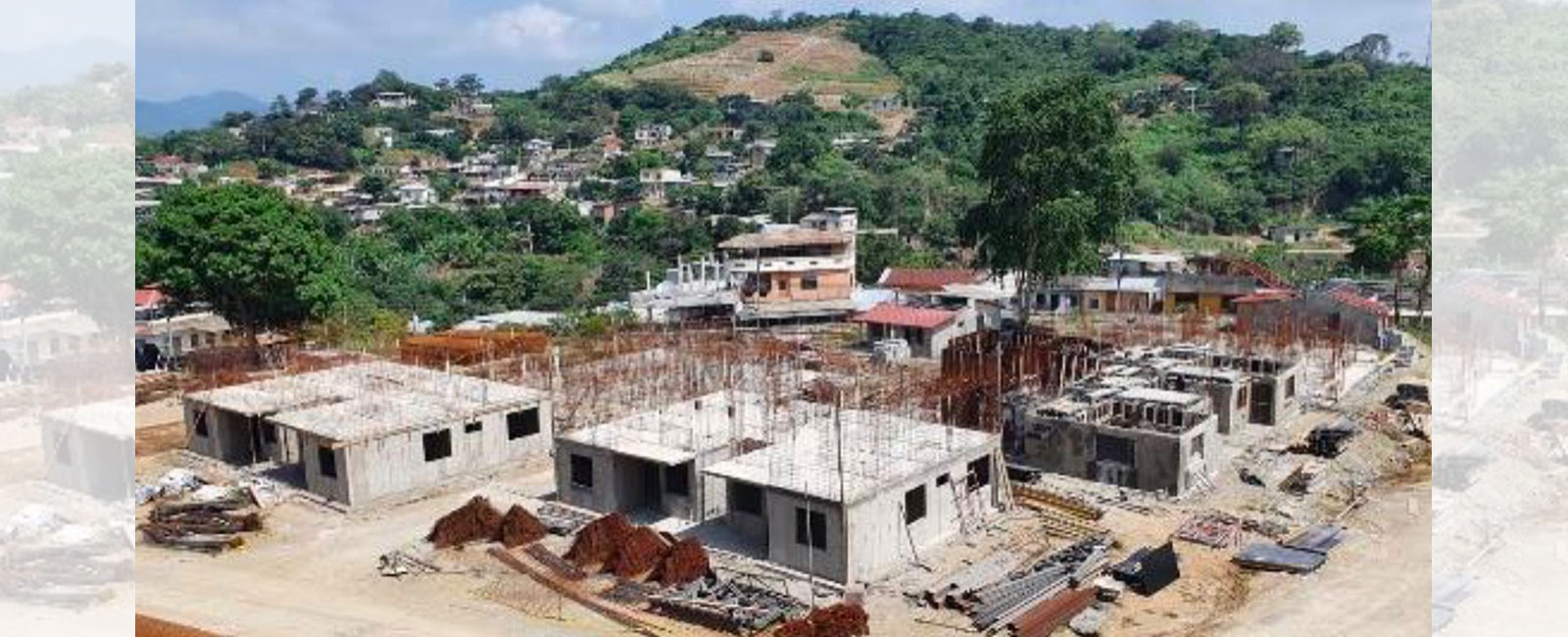

Uno de los proyectos paralizados está localizado en el cantón Santa Rosa, en El Oro, donde se levantaron 120 casas en obra gris, que no tienen acabados. Incluso fueron invadidas por los trabajadores que antes las construyeron. Los obreros decidieron tomarse el lugar y vivir allí varias semanas, por el incumplimiento en sus pagos.

Aunque las autoridades locales ya los desalojaron, según relata el alcalde de Santa Rosa, Larry Vite, esas viviendas, ubicadas en un terreno de 1,7 hectáreas, registran un 32% de avance.

“A esta obra la han visitado varios ministros. Solo cuando una autoridad llega a verlas, hay cuatro personas que van a barrer el lugar. Conversamos y dialogamos con los funcionarios y el paso a seguir era la reunión con los compañeros en Quito para que puedan retomar esta actividad en territorio. Al menos, en este cantón no se ha cumplido todavía”, dijo Vite.

En el nuevo cronograma, este proyecto estará listo en febrero del próximo año.

La construcción de las casas en Santa Rosa tiene un avance del 26%

CAMC termina ulitateralmente el contrato

En junio, cuando el problema estalló, el apoderado de CAMC en Ecuador, Tang Gi, comunicó a Newglobal la decisión de terminar el contrato unilateralmente por la suspension de las obras. En su notificación, revisada por Código Vidrio, especificó como causales el abandono de las obras y el incumplimiento de sus obligaciones contractuales, según los compromisos asumidos en el cronograma de trabajo.

En la notificación enviada a Newglobal y a Casa Para Todos, Tang Di destacó que su empresa podía terminar el contrato cuando se contrapusiera a sus intereses o afectara su equilibrio económico, “sin derecho a reclamo ni indemnización alguna” de la subcontratista.

Andrés Pino es el gerente de la empresa pública Casa Para Todos.

CAMC asegura que no tiene ninguna deuda con la constructora ecuatoriana, a la cual acusa de haberle perjudicado. Por este motivo le aplicó multas por los retrasos y pidió a Seguros Oriente el pago de las garantías de buen uso de anticipo y fiel cumplimiento del contrato, por 5 millones de dólares.

El 11 de junio, la mandataria de Newglobal, Tatiana Paredes, le respondió a CHINA CAMC, impugnando “la arbitraria notificación de supuestos incumplimientos y terminación unilateral del contrato, basadas en informes técnicos, económicos absurdos e interpretaciones antojadizas y subjetivas”.

En relación al alegado abandono de las obras -agregó- “usted esta en pleno conocimiento de que nosotros no hemos dado ninguna orden de suspensión de trabajos, pues esa fue una decisión de Casa Para Todos. Con un reclamo formal, hago saber a usted que el monto de planillas no pagadas por el incumplimiento de los hitos restó liquidez a Newglobal, por lo tanto exigimos el pago de los valores ejecutados y notificados a sus representantes”.

Tras esas puntualizaciones, Paredes solicitó a Tang Di que se dejaran sin efecto, por improcedentes e ilegales, la notificaciones de terminación unilateral.

Contactamos a la gerente de CAMC, Angela Huang, que no repondió nuestra solicitud de entrevista. Luego llamamos a la abogada de la compañía, Mariling Mejía, quien contestó que no podía pronunciarse sobre las irregularidades y conflictos generados en los proyectos.

También pedimos la versión de Tatiana Paredes, apoderada de Newglobal, pero prefirió no pronunciarse.

Seis meses de paralización

El gerente de Casa Para Todos, Andrés Pino, informó que la construcción de las 2.095 casas a cargo de CAMC se reinició el mes pasado, una vez que CAMC terminó su relación con Newglobal y retomó los trabajos con su propio personal, comprometiéndose a no rebasar el 30% de subcontratación.

“Estos dos últimos meses hemos puesto la casa en orden, recorrimos el 80% de los proyectos y encontramos los mayores problemas en Santo Domingo, Santa Rosa y Arenillas. Si bien no hay daños estructurales, las viviendas están deterioradas (vidrios rotos, puertas dañadas) y abandonadas; debimos resolver conatos de invasiones”.

Los proyectos de Arenillas, Déleg y Mácara

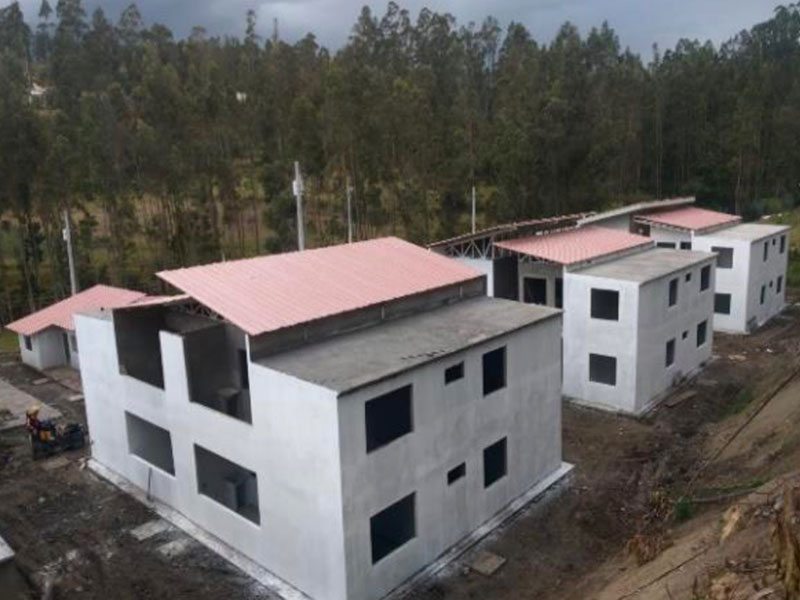

En estas tres zonas CAMC tiene a su cargo la edificación de 470 viviendas, pero los avances son menores al 43%, y en el caso de Santo Domingo debían estar terminadas en agosto pasado.

Tras la llegada del nuevo gobierno, los funcionarios constataron que en la Gerencia de Casa Para Todos ni siquiera tenían una matriz de control de los avances de las obras. La información que proporcionó el anterior gerente era ambigua, tampoco pudo justificar porqué no aplicaron multas ni sanciones por los incumplimientos de CAMC ni las negligencias del administrador y el silencio de los fiscalizadores.

Incluso, el nuevo gerente encontró en su despacho la notificación que envió Newglobal informando la falta de pagos de CAMC. “Mi antecesor no hizo nada con esa notificación, que yo sepa. Pedí una respuesta a CAMC y se limitó a responder que había terminado su relación contractual con esa constructora”.

“Cuando llegamos Casa Para Todos estaba desmantelada, desarticulada, operaba totalmente desvinculada de los 221 GADS, sin políticas ni un plan estratégico”, destacó el ministro Herrera.

“Hemos estado a punto de acudir a nivel diplomático para solucionar los incumplimientos de CAMC; debimos cambiar estructuras que no funcionaban, era un esquema diseñado para que el entonces ministro decidiera todo, ese modelo era ideal para abrir grietas de corrupción”.

Bajo este esquema, por ejemplo, los fiscalizadores son juez y parte, ya que al mismo tiempo son funcionarios de Casa Para Todos. En por eso que el régimen decidió que en adelante los fiscalizadores serán contratados en el sector privado.

Altos ejecutivos de CAMC apagan el incendio

Desde octubre, los representantes internacionales de CAMC han llegado al país para mantener reuniones con el Ministro de Vivienda y el Gerente de Casa Para Todos y analizar todos los incumplimientos de los trabajos. En las citas, los delegados del gobierno chino se comprometieron a terminar los proyectos, pero buscan que las autoridades ecuatorianas no les impongan más multas por los retrasos o que su cuantía no sea alta. Tanto el Ministro como el Gerente dijeron que todos los retrasos serán penalizados, de acuerdo al contrato.

Por los incumplimientos, hasta octubre la empresa china recibió cinco multas por 1,5 millones de dólares. Cinco fiscalizadores, de los 20 que auditan todos los proyectos, fueron despedidos, así como el administrador del contrato que fue reemplazado.

El ministro de Vivienda, Darío Herrera, recibió a los representantes internacionales de China CAMC en octubre pasado. Se comprometieron a cumplir todas las especificaciones del contrato, reiniciar las obras y solucionar los problemas con los trabajadores y contratistas.

¿Pero hay indicios de corrupción en la anterior administración?
“Es probable, pero eso debe investigar y confirmar la Contraloría. Yo puedo determinar omisión o falta de funciones, puedo cambiar a los fiscalizadores y pedirles la renuncia, pero no puedo entrar en el campo penal, sin contar con el examen de los auditores”, explica Pino.

Para retomar la marcha de todos los proyectos, se agilitaron los desembolsos del Banco de Desarrollo a CAMC, que se han ejecutado en un 90%, más de 85 millones de dólares.

Hasta el momento, las empresas Shandong y Sumec registran avances de cumplimiento de más de 70%, en promedio, y están dentro de los cronogramas de los contratos. Tienen a su cargo la construcción de 2.513 casas.

Desde este mes está prevista la entrega de las primeras 682 viviendas del proyecto financiado por China.

Al inicio de su administración, Lenin Moreno ofreció edificar 325.000 casas, pero en el camino la cifra se fue desplomando. Para el 2019 el plan cambió y ofreció invertir 1.700 millones de dólares para construir 220.000 casas subvencionadas total o parcialmente por el Estado.

Finalmente, al dejar el poder, Moreno se refirió a la construcción de 159.000 viviendas, aunque no aclaró si estaban concluidas o en ejecución. Solo aseguró que en ese total consolidado se incluían casas entregadas, contratadas y programadas.

Los datos del actual Gobierno difieren de esas cifras. Según sus informes, solo 10.000 viviendas contratadas por el anterior gobierno están en construcción.
